Transportes avanza en la mejora de la seguridad de los túneles de la AP-66 entre León y Asturias con una inversión de 68 millones

Los trabajos conllevarán cortes de la calzada en los túneles de Negrón y Barrios y de alguno de los carriles en los túneles de Entrerregueras-Pando-Vegaviesga y Oblanca.

Provincia15 de octubre de 2025RMLRML

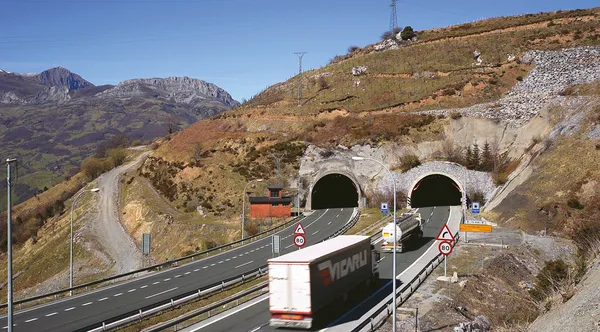

TUNELES AUCASA
TUNELES AUCASA

El Ministerio de Transportes y Movilidad Sostenible avanza en la ejecución de las obras de modernización de los túneles de Entrerregueras, Pando, Vegaviesga, Negrón, Oblanca, Cosera y Barrios, situados en la autopista AP-66, León – Campomanes, entre Asturias y León. La actuación, que forma parte del Plan de Recuperación, Transformación y Resilencia, cuenta con una inversión global de 68,14 millones de euros con cargo a los fondos europeos.
Para continuar los trabajos de mejora, que contemplan ejecutar las galerías y el canal caz del túnel de Barrios, tubos I y II, parte de las galerías de Negrón y el canal caz en ambos tubos de los túneles de Pando y Oblanca, durante los meses de octubre, noviembre y diciembre entre los kilómetros 78 y 101 de la AP-66, se producirán afectaciones a diferentes túneles.
Concretamente, en el túnel de Negrón II, el corte actual de la calzada en sentido Oviedo se prolongará previsiblemente hasta el 23 de diciembre, mientras que el de los túneles de Barrios I y II, también en sentido Oviedo, será hasta el 24 de octubre. En este mismo túnel, se procederá al corte de la calzada en sentido León desde el 24 de octubre hasta el 28 de noviembre, mientras que habrá un corte permanente de carril en ambos sentidos desde 28 de noviembre hasta 23 de diciembre.
En el caso del grupo de túneles Entrerregueras Pando Vegaviesga, el corte permanente actual de carril en ambos sentidos se prolongará previsiblemente hasta el 24 de octubre y, por su parte, en el túnel de Oblanca se llevará a cabo un corte permanente de carril en ambos sentidos hasta el 17 de noviembre.
Los usuarios dispondrán en todo momento de los desvíos de tráfico convenientemente señalizados, que derivarán a los vehículos de la calzada de la AP-66 en la que se esté trabajando a la calzada en sentido contrario, de modo que la circulación por la AP-66 siempre quedará garantizada.
Además, podrá haber cortes de carril en el resto de túneles no afectados por las restricciones anteriores, de lunes a viernes desde 6 a 13 horas. No obstante, estas afectaciones al tráfico no se producirán en el puente de la Constitución y en los episodios de previsión de nevadas en aras de causar la mínima afectación a los usuarios.
Mejora de la seguridad
Durante los meses de julio, agosto y septiembre se han desarrollado en diferentes túneles de la AP-66, obras de mejora y adaptación a los requisitos europeos de seguridad para los túneles de la red transeuropea de carreteras, que consistieron en la ejecución de dos galerías de conexión en el túnel de Pando, una galería de conexión del túnel de Oblanca, la ejecución del canal caz en Negrón II, sentido Asturias, y parte en Negrín I, en sentido León.
También se llevaron a cabo trabajos de adecuación de drenaje, cableado e instalaciones en el resto de túneles. Todas estas obras se efectúan con la mínima afectación posible a los usuarios.
